В соответствии с федеральным законодательством, внесение изменений в план-график закупок требует оперативного размещения извещения. Срок публикации составляет не более трех рабочих дней с момента утверждения корректировок, чтобы обеспечить равный доступ участников к обновленной информации.
При внесении изменений важно учитывать характер корректировки: если изменяется стоимость или сроки исполнения контракта, извещение должно включать полные уточненные данные, а прежние сведения подлежат замене. Недопустимо откладывать публикацию под предлогом внутреннего согласования, так как это может привести к нарушению правил закупочной процедуры.
Для соблюдения сроков рекомендуется вести учет всех изменений в отдельном регламентированном журнале и назначить ответственных за контроль размещения извещений. Практика показывает, что использование автоматизированных систем контроля публикации сокращает риск пропуска трехдневного периода и повышает прозрачность закупок.
Сроки размещения извещения после изменений в плане-графике

В соответствии с Федеральным законом №44-ФЗ, извещение о закупке подлежит размещению в Единой информационной системе в сфере закупок (ЕИС) не позднее чем за пять рабочих дней с даты внесения изменений в план-график.
Если изменения касаются увеличения стоимости закупки, корректировки предмета или срока исполнения контракта, извещение должно быть опубликовано не позднее чем за три рабочих дня до предполагаемой даты начала процедуры.
При корректировке даты проведения закупки или сроков подачи заявок следует учитывать, что новые сроки должны соблюсти минимальные периоды для подачи документов: не менее десяти дней с момента размещения извещения для закупок в электронной форме и не менее пяти дней для закупок у единственного поставщика.
Изменения в плане-графике необходимо фиксировать с указанием даты и времени внесения корректировки. При этом рекомендуется сопроводить извещение разъяснением причин изменений, чтобы избежать возможных спорных ситуаций с участниками.
Для контроля соблюдения сроков размещения извещений целесообразно вести внутренний календарь план-графика, включающий даты всех изменений и сроки публикации извещений. Это позволяет своевременно корректировать процесс закупки и уменьшает риск штрафных санкций за несоблюдение требований законодательства.
Когда изменения в плане-графике требуют нового извещения

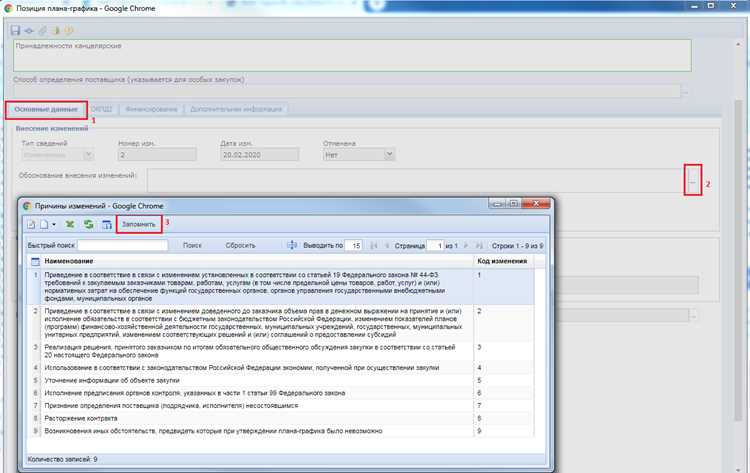

Новый вариант извещения требуется, если изменения в плане-графике затрагивают существенные параметры закупки. К таким изменениям относятся:
| Тип изменения | Пример | Обоснование необходимости нового извещения |
|---|---|---|
| Сроки проведения закупки | Сдвиг даты подачи заявок или проведения аукциона более чем на 10 дней | Изменение сроков влияет на возможность участия поставщиков и требует обновления информации для всех участников |
| Объём закупки | Увеличение количества лотов или значительное изменение максимальной суммы контракта | Влияние на конкурсные условия и потенциальных участников делает обязательным новое извещение |
| Технические или качественные требования | Изменение характеристик товара, работ или услуг, которые могут повлиять на состав участников | Уточнение требований необходимо для корректного расчёта соответствия участников |
| Процедуры закупки | Смена способа закупки с запроса котировок на открытый конкурс | Изменение процедуры требует нового извещения для соблюдения требований законодательства |
Изменения, не влияющие на ключевые условия (например, корректировка контактной информации или уточнение формата подачи документов), не требуют публикации нового извещения.
При внесении существенных изменений обновлённое извещение публикуется не позднее чем за 5 дней до начала приёма заявок. В случае если сроки сокращаются, изменения могут быть опубликованы одновременно с уведомлением о начале закупки, но только при соблюдении минимальных требований законодательства о сроках уведомления.
Контроль за необходимостью нового извещения возлагается на организатора закупки. Для исключения ошибок рекомендуется вести отдельный журнал изменений плана-графика с указанием типа изменения, даты внесения и ссылки на новое извещение.
Юридические рамки и нормативные сроки публикации

Согласно Федеральному закону №44-ФЗ, извещение о внесении изменений в план-график закупок подлежит публикации в Единой информационной системе (ЕИС) не позднее трех рабочих дней с момента утверждения соответствующего изменения. Нарушение этого срока влечет за собой невозможность последующего проведения закупки по новой редакции плана до исправления публикации.
Для государственных и муниципальных заказчиков действуют отдельные внутренние нормативные акты, которые уточняют процедуру и порядок утверждения изменений, включая сроки согласования внутри организации. В среднем внутренние регламенты устанавливают срок не более двух рабочих дней для направления изменений в ЕИС после утверждения на уровне комиссии или руководителя.
При внесении изменений, связанных с увеличением объема закупки или корректировкой сроков поставки, необходимо учитывать требования пункта 10 части 1 статьи 17 44-ФЗ: изменение, влияющее на ранее размещенные извещения, должно быть отражено в ЕИС в течение того же срока – трех рабочих дней. Это обеспечивает юридическую защиту заказчика от претензий участников о несвоевременной публикации.
Рекомендовано вести внутренний журнал контроля публикаций, фиксируя дату утверждения изменений и дату размещения в ЕИС. Такой документ служит доказательной базой в случае спорных ситуаций и позволяет минимизировать риски административной ответственности за нарушение сроков.
При планировании публикаций целесообразно использовать автоматические уведомления в ЕИС, чтобы обеспечить точное соблюдение нормативного трехдневного срока. Это особенно важно для крупных заказчиков с большим количеством закупок, где ручной контроль может привести к задержкам.
Ответственность за несвоевременное размещение извещения

Нарушение сроков размещения извещения после внесения изменений в план-график влечет административную ответственность в соответствии с Федеральным законом № 44-ФЗ. В частности, заказчик может быть привлечен к штрафу в размере от 10 000 до 50 000 рублей за каждое нарушение, если несвоевременное размещение повлияло на прозрачность закупочной процедуры.
Кроме административной ответственности, несвоевременное размещение извещения может привести к отмене результатов закупки или признанию процедуры недействительной. Судебная практика показывает, что нарушения сроков публикации извещений чаще всего становятся основанием для обжалования закупки в контрольных органах.
Для минимизации рисков заказчику рекомендуется:
1. Внедрить внутренний контроль сроков размещения, используя электронные календари и автоматические уведомления.
2. Составлять график публикации извещений с резервом времени не менее 2 рабочих дней для непредвиденных задержек.
3. Документировать все изменения в плане-графике и подтверждать даты внесения изменений с подписями ответственных лиц.
Своевременное размещение извещений после изменений в плане-графике обеспечивает защиту от штрафных санкций и поддерживает достоверность и прозрачность закупочной процедуры.
Особенности сроков для разных видов закупок

Для открытых конкурсов извещение после изменений в плане-графике необходимо разместить не позднее чем за 7 дней до начала подачи заявок. Если изменения касаются существенных условий закупки, срок увеличивается до 10 дней.
В закрытых конкурсах и аукционах уведомление публикуется минимум за 5 дней до подачи заявок, при условии что изменения не затрагивают технические требования или условия контракта. При изменении ключевых условий срок составляет 7 дней.
Для запроса котировок
В случае закупок у единственного поставщика срок размещения изменений зависит от стоимости: при закупках до 100 тыс. руб. публикация может быть однодневной, выше 100 тыс. руб. – не менее 3 дней.
При электронных закупках важно учитывать техническое время обработки площадкой: для всех изменений рекомендуется публиковать извещение минимум за 2 рабочих дня до начала подачи заявок, при корректировке условий контракта – за 5 дней.
Рекомендация: для всех видов закупок лучше заранее согласовывать сроки публикации с юристами и ответственными лицами, чтобы избежать отказа или признания закупки несостоявшейся из-за нарушения сроков.
Влияние изменений на ранее опубликованные извещения
Любые корректировки плана-графика автоматически влияют на извещения, уже размещённые в ЕИС. Несоблюдение сроков публикации изменённых извещений может привести к признанию закупки несостоявшейся или к административной ответственности.
Основные требования к размещению после изменений:
- Если изменён предмет закупки, сроки исполнения или условия контракта, извещение необходимо обновить в течение 3 рабочих дней с момента внесения изменений в план-график.
- Изменения, касающиеся только даты публикации или контактных данных, допускается корректировать без повторной публикации, но об изменении следует уведомить зарегистрированных участников.
- В случае изменений в цене контракта или условиях отбора поставщика, извещение считается новым, и срок подачи заявок начинается заново с даты публикации обновлённого извещения.
Рекомендации по оформлению обновлённого извещения:
- Чётко указать, какие разделы изменены, с ссылкой на соответствующие пункты плана-графика.
- Сохранить историю изменений: указать дату и содержание каждой корректировки.
- Проверять соответствие извещения текущим требованиям законодательства о контрактной системе перед публикацией.
- Уведомлять всех участников, подавших заявки до изменений, о корректировках и новых сроках подачи.
Несоблюдение этих правил может привести к аннулированию закупки или штрафам. Строгая фиксация сроков и прозрачная публикация изменений минимизируют риски оспаривания.
Процедуры согласования изменений перед публикацией
Любые изменения в плане-графике закупок требуют обязательного согласования с ответственными лицами до размещения извещения. Первичная проверка осуществляется специалистом отдела закупок на соответствие установленным требованиям законодательства, включая 44-ФЗ и внутренние регламенты организации.
После внутренней проверки проект изменений направляется на согласование руководителю структурного подразделения, утверждающему бюджет, и юристу для проверки правовой корректности формулировок и сроков. Согласование должно фиксироваться в системе электронного документооборота с указанием даты и имени согласующего.
При внесении изменений, влияющих на сроки или стоимость закупки, необходимо дополнительно согласование с финансовым отделом. Минимальный срок для внутреннего согласования – три рабочих дня, но при значительном объеме корректировок рекомендуется выделять до пяти рабочих дней.
Все согласованные изменения оформляются в виде приказа или служебной записки с приложением актуализированного плана-графика. Лишь после получения всех подписей изменений извещение может быть опубликовано в ЕИС и на официальном сайте организации.
В случае выявления несоответствий на этапе согласования необходимо приостановить публикацию и устранить замечания. Дополнительно рекомендуется сохранять архив всех версий документа для последующего аудита и подтверждения соблюдения процедур.
Практические примеры расчета сроков размещения
При внесении изменений в план-график заказчик обязан скорректировать сроки публикации извещений. Рассмотрим конкретные сценарии.
-
Изменение даты начала подачи заявок:
- Изначально план-график указывает дату начала подачи заявок 10 сентября.
- После корректировки дата смещена на 20 сентября.
- Срок размещения извещения в электронной форме: не позднее чем за 7 дней до новой даты начала подачи заявок.
- Расчет: 20 сентября минус 7 дней = 13 сентября – крайний срок размещения.
-
Изменение даты окончания подачи заявок:
- Изначально конец подачи заявок назначен на 25 сентября.
- После корректировки срок перенесен на 30 сентября.
- Извещение должно быть опубликовано в течение 3 рабочих дней с момента внесения изменения в план-график.
- Если изменение внесено 18 сентября, крайний срок публикации – 21 сентября.
-
Сокращение сроков подачи заявок:
- Изначально срок подачи заявок – 15 дней.
- После изменений срок сокращен до 10 дней.
- Извещение публикуется сразу после внесения изменений, чтобы участники успели подготовить документы.
- Если изменения внесены 5 октября, извещение должно быть размещено не позднее 5 октября.
-
Изменение условий закупки с пересмотром графика:
- Допустим, план-график предусматривал подачу заявок с 1 по 15 ноября.
- После изменений открытие заявок переносится на 10 ноября, а закрытие – на 25 ноября.
- Срок публикации извещения: не позднее чем за 7 дней до новой даты начала подачи заявок – 3 ноября.
- При одновременном изменении документации необходимо опубликовать обновленное извещение одновременно с внесением изменений в план-график.
Для точного расчета сроков размещения всегда следует учитывать:
- дату внесения изменений в план-график;
- размер минимального и максимального периода до начала подачи заявок;
- рабочие и календарные дни, если срок считается по правилам законодательства;
- согласованность с другими документами закупочной процедуры.
Рекомендации по контролю своевременности публикации
Для обеспечения своевременной публикации изменений в плане-графике необходимо вести систематический мониторинг сроков. Установите автоматические уведомления в электронных системах закупок за 3–5 рабочих дней до окончания установленного законом срока размещения извещения.
Включите в регламент обязанность ответственного лица проверять актуальность плана-графика каждые 7 дней и фиксировать дату последнего обновления. Любое изменение должно сопровождаться отметкой о дате и времени публикации в журнале контроля.
Используйте контрольные точки: начало подготовки извещения, согласование документации, окончательная проверка перед размещением и момент публикации. Каждая точка должна иметь конкретный срок исполнения, чтобы исключить накопление задержек.
Разработайте внутреннюю матрицу ответственности, где каждому этапу публикации соответствует конкретный сотрудник. Это снижает риск пропуска сроков и ускоряет реакцию при выявлении отклонений.
Регулярно сверяйте фактические даты публикации с установленными нормативами: если разрыв превышает 1 рабочий день, анализируйте причины и корректируйте процесс. Ведите ежемесячную статистику своевременности для оценки эффективности контроля.
При работе с планами-графиками рекомендуется интегрировать напоминания в корпоративный календарь и использовать отчеты о публикациях с автоматической генерацией уведомлений о приближающихся сроках.
Вопрос-ответ:
Какие сроки установлены для размещения извещения после внесения изменений в план-график?
Согласно действующему законодательству, извещение о закупке должно быть размещено в течение 3 рабочих дней после внесения изменений в план-график. Этот срок позволяет контролирующим органам и потенциальным участникам своевременно ознакомиться с обновленной информацией и планировать свое участие.
Можно ли размещать извещение позже установленного срока без последствий?
Нет, нарушение сроков размещения извещения считается нарушением закона о контрактной системе. В случае просрочки заказчик может быть привлечен к административной ответственности, а также возможны санкции со стороны контролирующих органов. Поэтому крайне важно отслеживать изменения в план-графике и своевременно публиковать извещения.
Что считается днем внесения изменений в план-график для исчисления срока размещения извещения?
Днем внесения изменений считается дата официального утверждения корректировки в план-график. Обычно это дата подписания приказа или решения уполномоченного лица. С этого момента начинает отсчитываться трехдневный срок, в течение которого нужно разместить извещение.
Какие действия нужно предпринять заказчику, если изменения в план-графике носят срочный характер?
Если изменения требуют срочного размещения извещения, заказчик должен немедленно оформить корректировку план-графика и подготовить извещение. Закон допускает размещение извещения в максимально короткий срок, но не позднее 3 рабочих дней после внесения изменений. Также рекомендуется уведомить потенциальных участников через официальные каналы связи.
Какие последствия могут возникнуть для участников закупки, если извещение размещено с нарушением срока?
Если извещение размещено с нарушением установленного срока, это может привести к отмене закупки или оспариванию процедуры в контролирующих органах. Участники могут подать жалобу, требуя признания процедуры недействительной. Для заказчика это значит необходимость повторного размещения извещения и корректировки сроков закупки.
Как изменяется срок размещения извещения после корректировки план-графика?
После внесения изменений в план-график срок размещения извещения зависит от типа изменения и объема информации, которая подлежит публикации. Если корректировка касается существенных данных, таких как объект закупки или начальная цена, извещение необходимо разместить повторно в срок, установленный законом для новых извещений. Для менее значительных изменений допустимо обновление существующей публикации с указанием внесенных изменений без продления основного срока.
